Urgence gaz 0 800 028 800

Transport du gaz

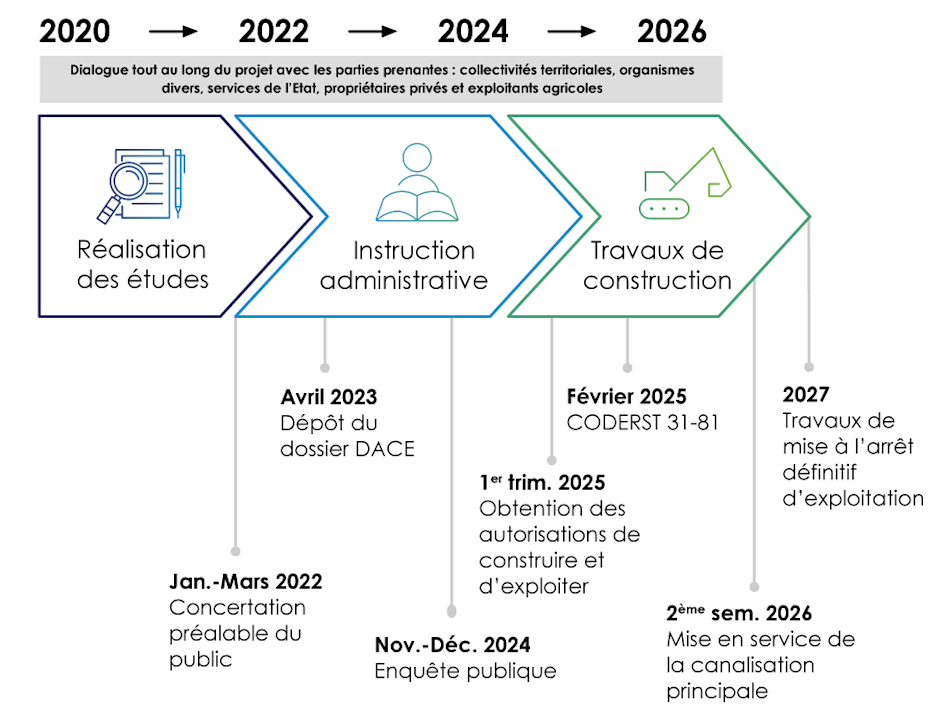

2020-2027
Construite en 1974, la canalisation reliant les communes de Villaries (31) et Albi (81) va faire l’objet d’un projet de renouvellement afin de veiller à la sécurité et au maintien de notre réseau de transport de gaz. Afin d’être conforme aux exigences réglementaires et techniques, Teréga a décidé de moderniser et adapter la canalisation située entre les communes de Villariès (31) et Albi (81).
Le projet REVA répond ainsi à plusieurs objectifs :

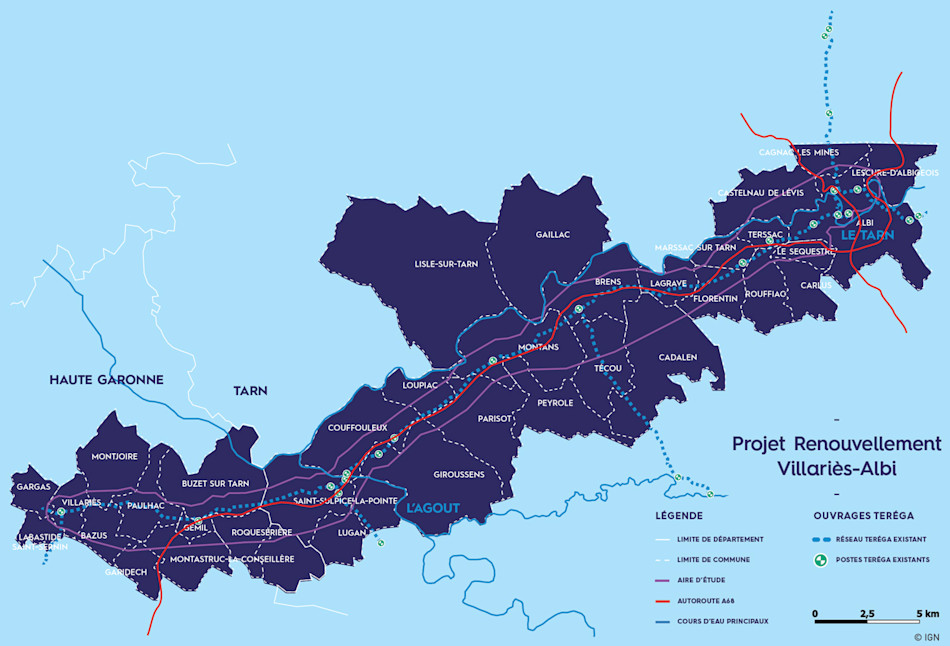

Avec plus de 70 km de canalisation à renouveler entre les communes de Villariès (31) et Albi (81), le projet REVA (Renouvellement Villariès-Albi) répond à un enjeu de modernisation et de sécurisation de nos infrastructures de transport de gaz en Occitanie. Construite en 1974, la canalisation reliant les deux communes doit être remplacée, et ce, afin de répondre aux exigences réglementaires et techniques. Comme pour l’ensemble des projets de renouvellement et de modernisation de nos infrastructures, Teréga s’engage à contribuer au développement des territoires. Pour le projet REVA, cela passe par le raccordement d’une station de méthanisation (Trifyl) et le raccordement d’une station GNV sur la commune de Saint-Sulpice-la-Pointe (81).
